​东莞地铁在建线路建设进度图【2023年12月】

2025-09-06 17:07 来源:去兔网 点击:

东莞地铁在建线路建设进度图【2023年12月】

|图:GGvsQQ

|文:仓鼠笑笑、GGvsQQ

|编辑:GGvsQQ

2016年5月27日

东莞地铁首条地铁——2号线开通

为东莞市民带来了第一条地铁线路

不过此后3年东莞都未有新线在建

直至2019年才开工了第二条地铁线路——1号线

随着2022年2号线三期的动工

东莞首次开启了多线共同推进施工的新阶段

相信许多东莞市民都万分期盼新线的开通

而Metro Bay团队制作的

「 东莞地铁在建线路的建设进度图 」

将持续陪伴所有关心东莞地铁建设的朋友

「建设进度图」

能够把漫长的地铁建设周期切分、细化

让长达n年的马拉松般的地铁建设工程

变得形象化、碎片化、精细化

更加直观体现线路的建设推进情况

我们也期待能够在不远的未来

见证1号线和2号线三期的开通!

从2019年11月起,Metro Bay团队开始关注大湾区地铁在建新线的建设动态,并于每月月初制作进度图。

Metro Bay团队于2021年5月发布东莞地铁1号线的首张建设进度图;从2022年2月开始,随着新线动工,Metro Bay新增发布2号线三期建设进度图。

Metro Bay东莞地铁在建线路进度图于每月月初更新,将为您直观呈现1号线和2号线三期在本月取得的进展。感谢您的关注!

那么接下来

就是2023年12月的东莞地铁在建线路建设进度图!

本图可点击查看大图

本建设进度图均为非官方图片,必然会有所疏漏错误

站名均为工程名,并非最终实际站名

本图仅供参考,还请以官方信息为准

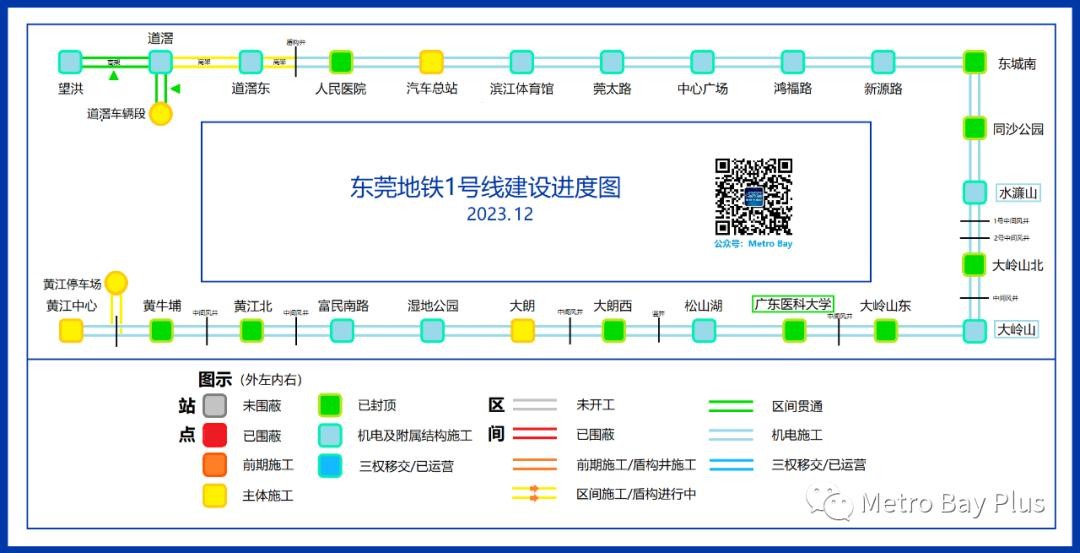

1号线进度小结

by:仓鼠笑笑

工程进展节点 +6:

广东医科大学站封顶,水濂山、大岭山站机电施工,道滘-望洪站区间贯通,出入段线贯通,全部地下区间开始铺轨

在新年到来之际,对于刚刚过去的2023年的最后一个月,1号线的进度给我们带来了多个小惊喜。

在站点方面,广东医科大学站封顶,这意味着除了因故未能同批动工的3座车站,其余所有车站都已实现了封顶。另外,水濂山站和大岭山站移交装修和机电施工工作。

区间方面,继地下区间继洞通后,在这个月实现了全线移交铺轨。而由于基本农田而滞后施工的望洪~道滘区间实现了贯通,道滘车辆段出入段线也经过一年多的施工实现贯通,最后开工的道滘~道滘东区间上跨广深高速段也实现了首个连续桥的合拢。

1号线进度总结

在过去的2023年,1号线实现了5个车站主体结构封顶,12个车站移交装修;高架区间剩余段也结束了停滞的局面,并在年底取得了小小的突破;地下区间剩余盾构全部始发、再全部贯通,最后全部移交铺轨,并有若干区间实现了短轨通。

预计在接下来的2024年,站点方面先在上半年实现全部车站主体结构封顶,至年底全部移交机电与装修施工,部分站点基本完成设备调试;区间方面则能在上半年实现完全贯通,至年底实现全线轨通,并有望部分区域送电。列车方面,上半年将会公布列车造型并开始制造,下半年陆续交付至车辆段。

可以确定的是,2025年全线开通已无悬念,招标文件也透露将于2025年8月完成综合联调并开启为期三个月的空载试运行,12月开通载客。疑问只剩下:全线施工状态明显乐观,是否具有提前若干月开通的可能?黄江停车场能否同步启用?期待这一年能得到答案。

---Metro Bay---

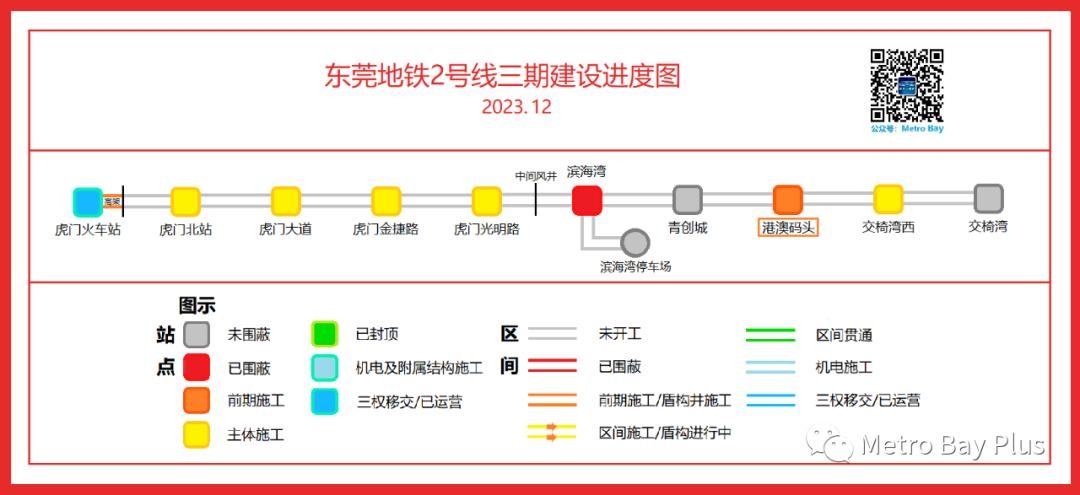

2号线三期小结

by:仓鼠笑笑

工程进展节点 +1:

港澳码头站前期施工

对于2号线三期,港澳码头站继围蔽之后,迅速进入了前期施工状态,其余工点施工正常推进。此外,这个月滨海湾站综合交通枢纽工可获批,透漏了此站将会预留与广州22号线换乘的节点,该站的施工状态应会得到进一步推进。

2号线进度总结

在2023年里,2号线三期站点方面实现了4个站点的新开工,至年底其中有2个站点进入主体施工状态,1个处于前期施工状态。区间方面,入地段的盾构井和虎门光明路~滨海湾区间的中间风井已经开启施工,高架段全面开启拆迁工作。

预计在接下来的2024年,站点方面实现首个车站封顶,未开工站点全部进场,大部分站点进入主体施工状态。区间方面高架段正式开启建设,并实现若干个区间的盾构始发。停车场方面启动拆迁工作并实现建设。目前的施工状态依然不会干扰到2027年开通运营的目标,让我们静待这条线路的逐步推进。

特别鸣谢 @仓鼠笑笑 大佬对图中信息的检查和指正!

如何快速地看懂建设进度图?

每个颜色具体表示的阶段到底是什么意思,可以参看图例中的表述。

如果有不理解“前期施工”、“主体施工”、“已封顶”、“机电施工”等等的区别的朋友,也无需担心。为了让线路进度表现得更加明了直观、清晰易懂,我们选择了使用“灰,红,橙,黄,绿,蓝”等区分度较高的阶梯色来表示各个阶段的施工。

从直观上看

越▅灰、越▅红、越▅橙 代表这条线路的整体进度越 ↓慢↓

越▅黄、越▅绿、越▅蓝 代表这条线路的整体进度越 ↑快↑

大湾区所有有在建地铁线路的城市——广深佛莞

Metro Bay团队均在制作新线建设进度图

每月月初更新

四城多条地铁线也就此拉开了进度大PK的好戏!

后续大家可以直接通过进度图

简单地对比四城地铁建设速度的快慢

广州、深圳、佛山的进度图也即将发布,敬请期待~

Metro Bay Plus公众号已设置留言区

大家可在推文下方的留言区畅所欲言

在评论区讨论更多

关于东莞地铁建设的情况

如有错误还请大家指出,感激不尽

我们会在接下来的更新中进行纠正~

实时跟踪进度、制作图片、写所有线路进度简评均不易

希望大家能够多多支持哦~

也非常欢迎大家将本推文

分享转发给更多关心地铁建设的朋友们哦!
